破译文体卫生空调安装四大需求

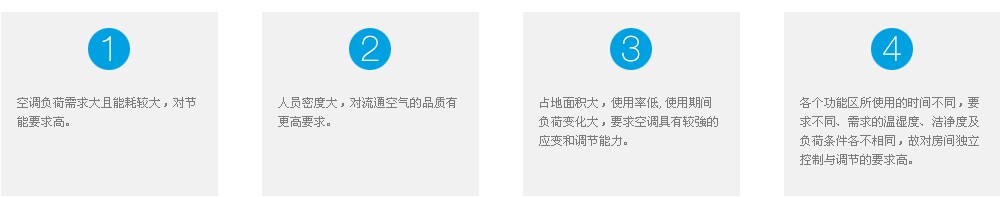

文体卫生建筑主要指会展中心、体育馆、博物馆、医院等建筑空间,其空调需求如下:



方案一:

方案二:

方案三:

方案四:


验收标准:

水系统

一、备吊装

按照产品安装说明书的要求进行吊装

二、设备检验

设备出库前严格检查外观及附件

三、安装基础

1、必须是水泥或钢制结构,应能承受其运行重量,并能隔音和减震,且上面必须水平,机组的安装应预留排水槽
2、机组安装需有符合产品技术要求的防震垫
3、室内、外机有足够的维修空间
4、室外机安装在通风散热良好,不会发生气流短路循环的场所,排风和噪音不得影响周围建筑物;散热空间满足设备技术要求
5、风冷模块机组上方(必须大于3米)不能有遮挡物
6、冷水机组的安装地脚螺栓需在设备安装就位后二次灌浆
7、离心机机器底座钢板对应的基础平面应平整光滑:各基础面的水平度在3mm以内;基础高度高于地面100mm;底座钢板与制冷机组本体搅拌之间不得有间隙;底座钢板和调整垫周围二次灌浆固定。

四、强/弱电

1、机组采用空调机组专用电源
2、机组电源线需采用BV线,严禁使用铅芯电线,电线电气接触面接触良好
3、严禁使用导线替代熔断器
4、机组接线端子不可受到应力
5、线鼻型号规格与电线线径一致,严禁线鼻头与电线压接在一起,严禁使用铜铝线鼻
6、机组必须可靠接地,严禁使用自攻螺钉压接接地线
7、严禁短接需要保护装置的线路
8、空调系统总开关需有漏电断电功能及磁脱口与热脱扣功能
9、开关选型符合设备技术要求;切不可将要求为D型断路器的开关安装成其他类型开关;不可将有漏电要求的开关安装为普通开关
  10、电源线选择符合设备技术要求,当电线长度超过技术需求时需按照产品说明要求增大一个规格
11、多联机供电:室外机和室内机分别使用不同的电源,同一系统内的室内机统一供电,只能由一个总开关控制,在总开关出线端单独设空气开关或熔断器后为单台室内机供电
12、风冷模块室外机的电缆敷设距离为75-150米时,电源线增加一个规格:必须安装可切断整个系统的空气开关和漏电开关:空气开关具有磁脱口和热脱口功能
13、强电线路和通讯线安装过程中禁止带电操作
14、多联机室内机拨码工作需在上电前完成
15、多联机同一系统设置室内机地址码不能重复
16、通讯线与电源线不得同管敷设,平行敷设最小间距20cm以上;通讯线与电源线分别从设备电控箱弱点过线孔与强电过线孔接入
17、集中控制器通讯线与室内外机通讯线连接时宜采用电话三通头,否则需采用焊接,并确保通讯A、B线相对应焊接
18、通讯线与室内、外机进线处用黄蜡管或电工胶带包扎,严禁只用保温扎带包扎
19、过长的通讯线不得塞入室内机电器盒内,确保散热良好;严禁电气盒压住通讯线
20、通讯线不得形成闭合回路,最末室内机通讯线应装设室内机配置的匹配电阻
21、手操器安装位置需有防护措施(如防水、防损措施)
22、强、弱电回路标识清楚

五、水系统

1、连接冷冻水、冷却水管道配管应有收缩补偿量并有足够的支撑,风冷冷热水模块机组与管道的接管必须为柔性接口。避免管道将变形或震动传递给冷水机组
2、务必确保系统总水容量大于单台机组每小时额定流量的六分之一,否则需增加储水水箱
3、水流开关必须安装在主机冷冻水出水管处,且必须与机组连锁;水流开关插入水管深度为水管直径的三分之一至三分之二
4、冷冻水循环水泵前后需安装压力表、温度计、截止阀、水泵的吸口需安装过滤器,水泵出水口需安装止回阀,供回水管处需安装压差旁通阀、清洗旁通阀、水处理器;需确保以上组件及附属设备安装齐全
5、变流量系统必须在冷冻水供回水管间设置压差旁通阀
6、管道穿越楼板及墙体应做导管
7、标准冷水机组水系统壳管承压为1MPa,不得超过主机壳管承压
8、冷冻水管道分区及分层管道应设置检修或流量调节阀门
9、冷冻水补水设备需满足设计及系统补水需求
10、冷冻水、冷却水管道的最低端必须设置泄水阀门,最高端必须设置自动排气阀
11、严禁末端冷冻水管从主冷冻水管下端碰壁
12、冷冻水管支架需做隔热垫,防止冷桥现象发生
13、吊架不得吊在法兰上
14、伸缩接处两端的管道需增设支架
15、管道清洗:清洗及清洗合格前不得开启主机进出水阀门;清洗时需打开清洗旁通阀门后才能开始进行,直至目测以排水口的水色和透明度与入水口对比接近,无可见杂物后再循环2H以上,且水质正常后才能与制冷机组,空调设备相贯通。
16、压力测试:试验压力为工作压力的1.5倍且不低于0.6MPa,高于1MPa的为工作压力+0.5MPa,试验压力下稳压10分钟,压力降低不超过0.02MPa,再将系统压力降至工作压力,在60分钟内压力不在下降,外观检查无渗漏方为合格;压力测试时确保无杂质进入主机

六、冷凝水

1、冷凝水管规格与材料设计相符,出水口处便于检修
2、吊柜与立柜冷凝水管道必须做沉水弯
3、通气孔高度超过接水盘液位最高高度10CM
4、不得将冷凝水管道与冷媒管道捆绑在一起
5、冷凝水管严禁T字形连接
6、冷凝水管应保持1%以上,排水干管道应不小于0.3%,当排水管道用于多余设备时,公共管道的位置低于每套设备的排水口10CM以上
7、冷凝水管道安装完成后需做冲水试验,确保排水通畅,管道无积水

七、保温与防腐

1、保温材料及厚度符合相关要求,保温严密,确保保温的氟、水、风管与空气隔绝,严禁出现保温断裂现象
2、分歧管保温材料与连接铜管的保温材料相同
3、管道防腐符合相关规范及设计,严禁出现遗漏

八、调试申请准备工作

1、氟系统内外机电源、接地及通讯线路到位,系统清洗完成、正负压保压合格,冷媒追加完成及符合其他的调试条件;追加冷媒必须符合格力厂家要求并有合格证
2、水系统内外机电源、接地及通讯线路到位,保压合格及水泵、水流开关安装完成、系统补水、排空工作完成
3、机组固定防晃动螺母等保护设施拆除,设备已按照规范进行安装完成
4、螺杆机、离心机、热回收机组等需要珠海格力协助调试的需要经销商提前(15日)出具书面调试申请

九、调试、维修

1、气温较低时,机组调试前需预热,预热时间不低于8小时
2、机组停机后再次开机时间间隔不低于6分钟
3、水系统末排空前不得启动机组
4、严禁在系统冲刷时通过主机来控制水泵运行
5、如机组出现故障停机,不可在故障没有排除的情况下强行开机
